به گزارش روابط عمومی شرکت پایانه های نفتی ایران,آرش حسنوند گفت: زمان تعمیرات قطعات صنعتی و ابزار های تخصی که پیش از این حداقل 60 روز به طول می انجامید کاهش یافته
و به حدود 30 روز رسیده است.

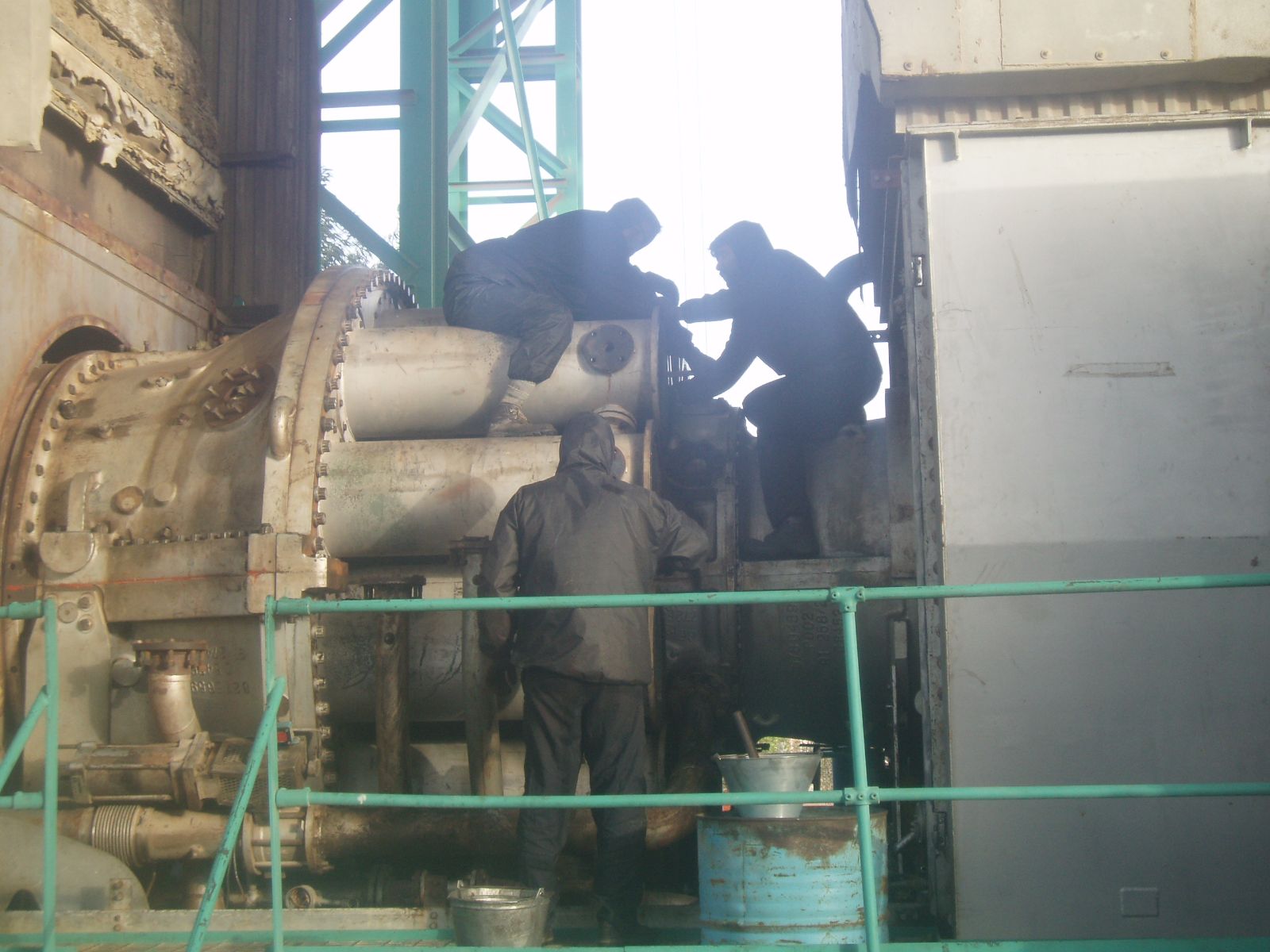

وی افزود: بکارگیری 4 گروه کاری به طور همزمان در بخش های مکانیک و برق و ابزاردقیق و نیروهای مجرب و مکفی در انجام فعالیتهای جنبی موجب شد تا اشکال اساسی توربین این نیروگاه
رفع شود.
ریس تعمیرات مکانیک پایانه نفتی خارگ یاد آور شد: درپروژه تعمیرات اساسی نیروگاه, لرزش توربین که موجب بروز برخی مشکلات شده بود وتاکنون ادامه داشت رفع شد .
حسنوند توضیح داد: رفع این مشکل فقط در زمان تعمیرات اساسی امکان پذیر بوده که این مهم با همکاری کارشناسان این مدیریت و پیمانکاران شرکت پایانه های نفتی ایران در خارگ
انجام شد.
